Yeni Birlik Gazetesi Ekonomi Akkuyu NGS'de heyecanlandıran gelişme: Türbin tesisi bir sonraki evreye geçti

Akkuyu NGS'de heyecanlandıran gelişme: Türbin tesisi bir sonraki evreye geçti

Akkuyu NGS 1. Güç Ünitesi'nde kritik bir eşik daha aşıldı; türbin yoğuşturucusundaki başarıyla tamamlanan vakum testi, santralin buhar almaya tamamen hazır olduğunu kanıtladı.

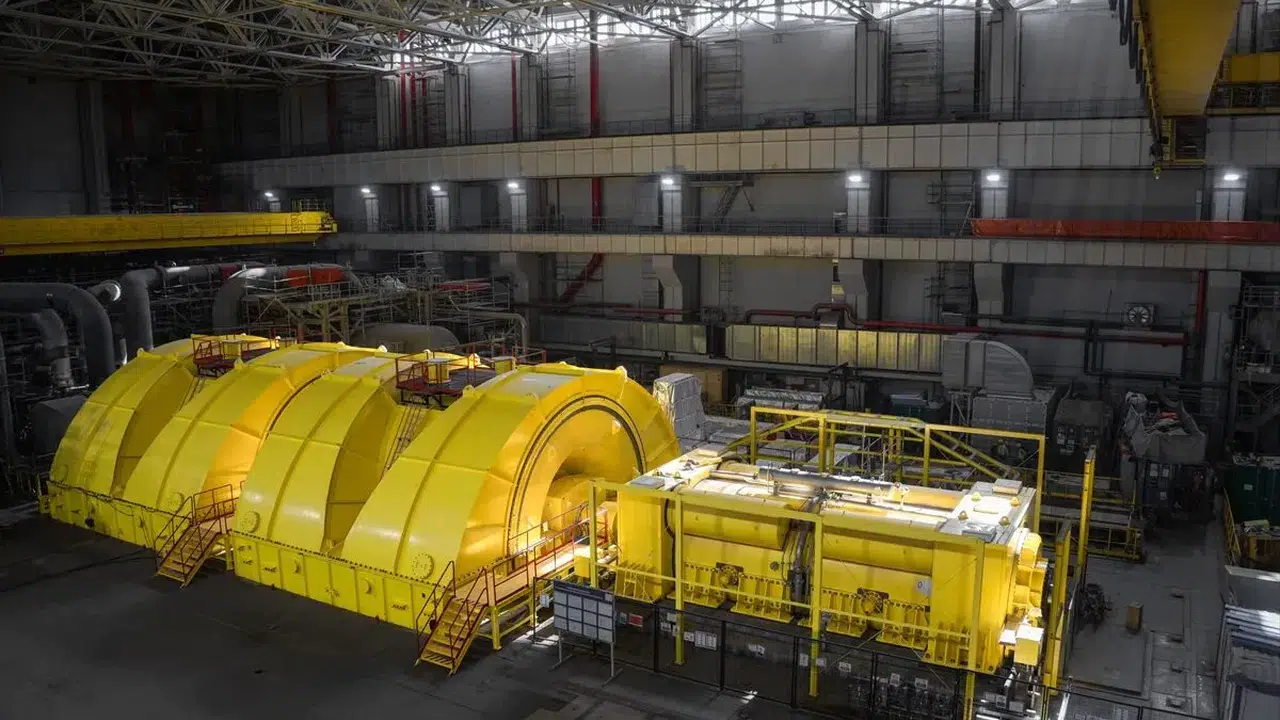

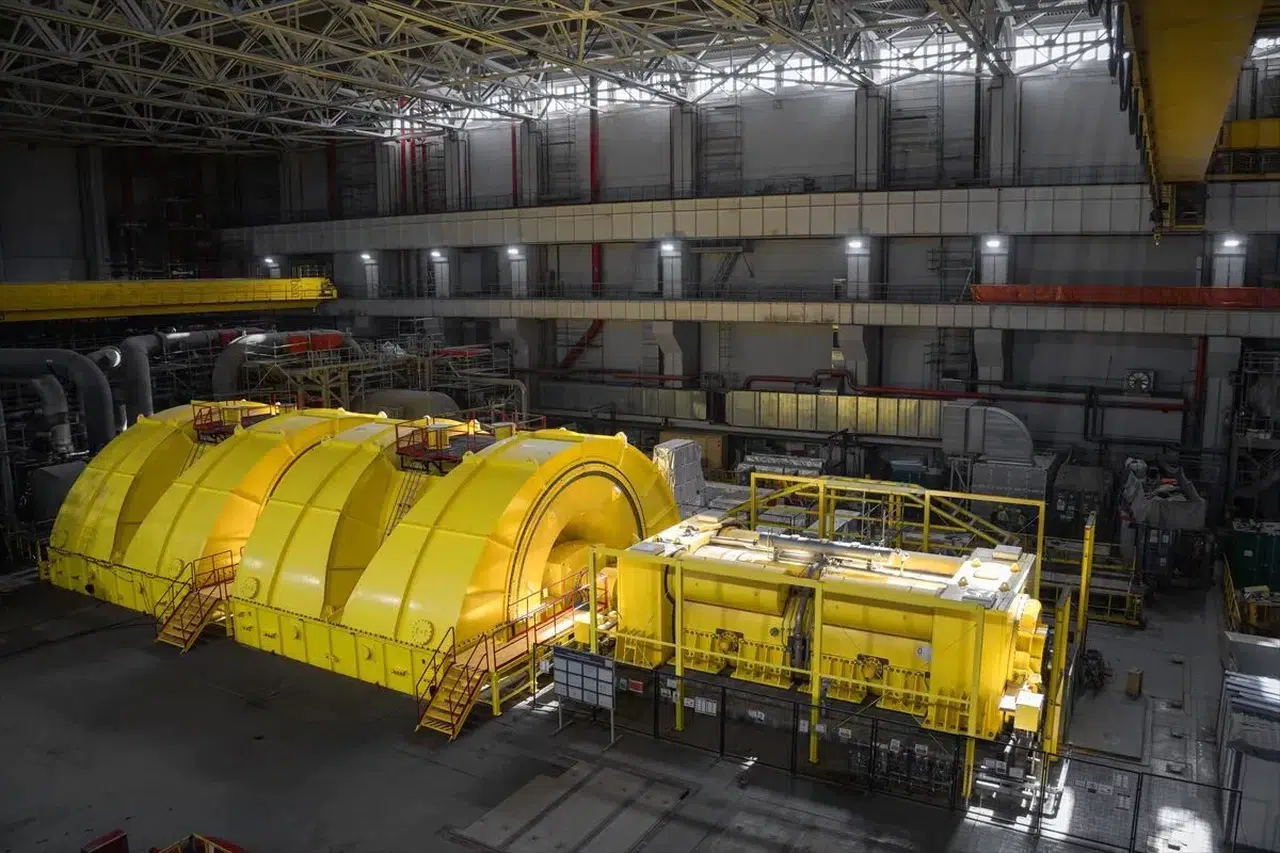

Türkiye’nin ilk nükleer güç santrali olan Akkuyu NGS projesinde, 1. Güç Ünitesi'nin işletime alınması yolunda hayati bir teknik aşama daha geride bırakıldı. Rosatom tarafından yürütülen dev projede, türbin tesisinin ana sistemlerinin buhar kabulüne hazır olduğunu teyit eden kapsamlı vakum testi başarıyla tamamlandı.

Akkuyu Nükleer AŞ’den yapılan bilgilendirmeye göre, 1. güç ünitesindeki türbin yoğuşturucusunda uygulanan deneme vakumu ile sistemin genel sızdırmazlığı ve termomekanik dayanıklılığı tam not aldı.

DEV SİSTEMLER EŞ ZAMANLI TEST EDİLDİ

Birkaç günlük titiz bir hazırlık sürecinin ardından start verilen ve yaklaşık 6 saat süren karmaşık operasyon sırasında, çok sayıda teknolojik alt sistem senkronize şekilde çalıştırıldı. Uzman ekipler; türbin kanatlarının tasarım standartlarına uygunluğunu teyit etmek amacıyla şaft döndürücü mekanizmasını devreye aldı.

Test süresince yoğuşturucudaki vakum oranından buhar basıncına, yatakların sıcaklık rejiminden gövde ve rotorların termal genleşme parametrelerine kadar onlarca hassas veri anlık olarak takip edildi. Sürece yedek devreye alma kazanları, hidrolik kaldırma, yatak yağlama ve buhar tahliye sistemleri de entegre edildi.

"TASARIM KOŞULLARININ SAĞLANDIĞI KANITLANDI"

Devreye alma süreçlerinin birbirini tetikleyen kontrol zincirlerinden oluştuğunu vurgulayan Akkuyu Nükleer AŞ Genel Müdürü Sergei Butckikh, yakalanan başarının stratejik önemine dikkat çekti.

Butckikh, türbin yoğuşturucusunda sağlanan vakumun, sistemin buhar jeneratörlerinden gelecek yükü sorunsuz karşılayabileceğinin ispatı olduğunu belirterek, yapılan testlerin türbinin yaklaşan ana devreye alma süreçlerine maksimum seviyede hazır olduğunu gösterdiğini ifade etti.

SIRADAKİ HEDEF: GAZ SIZDIRMAZLIK KONTROLÜ

Buhar enerjisinin yüksek verimle elektrik enerjisine dönüşmesinde ve türbinin güvenli çalışmasında kritik role sahip olan yoğuşturucu testinin ardından gözler bir sonraki adıma çevrildi. 1. güç ünitesi türbin binasındaki saha uzmanlarının sıradaki ana hedefi, türbin jeneratörünün gaz sızdırmazlık kontrollerini gerçekleştirmek olacak.
